搜尋

水冷組裝電腦

文件用途: 報價說明、施工交底、服務頁面與完工驗收 適用對象: 桌上型電腦之 CPU 一體式水冷散熱器(AIO Liquid CPU Cooler) 施工範圍: 冷排、風扇、水冷頭/幫浦模組、主機板供電與控制線材之安裝、整理、測試及成果交付 不包含: 分體式水冷之水箱、硬管/軟管裁切、灌液、排液及自訂水路施工
是否送貨
$ 2,500
decrease increase

一、服務說明

本服務針對電腦一體式水冷散熱器進行專業安裝與整線施工。施工內容包含確認 CPU 插槽與水冷相容性、安裝對應扣具、固定冷排與風扇、安裝 CPU 水冷頭、連接幫浦與風扇供電、整理 USB/ARGB/RGB 控制線,並於完成後執行開機、風扇、幫浦、溫度及噪音檢查。
一體式水冷為原廠封閉式循環系統,正常組裝不需由施工人員自行拆封、加水或排氣。實際安裝方式仍應依水冷品牌、型號、CPU 平台、主機板接頭及機殼相容性進行調整;不同產品的扣具、供電與控制線材可能不同,應以原廠說明書為準。

二、主要施工項目

項次
施工項目
工法內容
完工標準
1
相容性確認
核對 CPU 插槽、冷排尺寸、機殼安裝位置、記憶體及顯示卡空間
水冷規格與平台及機殼相容
2
冷排與風扇安裝
依機殼風流及安裝空間固定冷排與風扇
螺絲鎖固完整,風扇方向一致
3
扣具安裝
安裝對應背板、支架、螺柱及固定螺帽
扣具位置正確,無歪斜或滑牙
4
水冷頭固定
對準 CPU 中央,採交叉順序逐步鎖固
接觸平整,壓力均勻,無偏壓
5
電源與控制線
連接 CPU_FAN/AIO_PUMP、SATA/PCIe 電源、USB 及 RGB/ARGB
接頭插妥,線材無拉扯或干涉
6
線材整理
依功能分流,沿機殼背板及理線通道固定
線材整齊,避開風扇與高溫區
7
開機測試
確認幫浦、風扇、燈效、轉速及溫度讀值
系統可正常開機,無異常噪音
8
完工交付
清潔、拍照、記錄水冷型號及測試結果
提供完工照片與必要測試紀錄

三、安裝位置與方向原則

3.1 優先採用上置冷排

在機殼支援且空間足夠的情況下,優先將冷排安裝於機殼上方,風扇設定為排風,使機殼內部熱氣向上排出。安裝完成後,冷排最高點應高於 CPU 水冷頭/幫浦位置,讓循環系統中可能存在的少量空氣留在冷排,不讓空氣集中於幫浦區域。Corsair 的 AIO 安裝說明亦以「幫浦低於冷排」作為優先方向。

3.2 前置冷排安裝

若機殼無法上置冷排,可採前置安裝。前置冷排通常作為進風或排風使用,應依整機風流、顯示卡溫度及機殼風扇配置決定。為降低空氣進入幫浦的風險,前置冷排應盡量使水管接頭位於下方,且冷排最高點高於水冷頭/幫浦;這也是 Corsair 對前置冷排的建議方向。

3.3 不建議的安裝狀態

不應將冷排安裝在使幫浦成為整個循環系統最高點的位置,也不應讓水管受到急彎、拉扯、折壓或長期接觸風扇葉片。冷排與風扇安裝完成後,應確認螺絲長度適用,避免螺絲過長傷及冷排水道或散熱鰭片。

重要提醒: 一體式水冷的冷排方向、風扇方向與水管位置,應以「冷排高點高於幫浦、風流方向正確、管線不受力、零件不互相干涉」為判斷原則;若原廠手冊與通用原則不同,優先依原廠手冊執行。

四、標準組裝工法

4.1 施工前斷電與檢查

關閉電腦並拔除電源線,按下電源鍵釋放殘留電力後再進行施工。拆除舊散熱器時,應先確認 CPU 溫度已降低,避免高溫狀態下拆卸。施工前記錄原有線材連接位置,並檢查新水冷的冷排、風扇、水冷頭、扣具、螺絲、線材及說明書是否齊全。
同時確認 CPU 插槽平台、冷排尺寸、機殼安裝位置、主機板上方空間、記憶體高度、顯示卡位置及冷排厚度是否互相干涉。若需拆卸主機板背板或主機板,應先做好螺絲及零件分類,避免遺失或誤裝。

4.2 安裝冷排與風扇

先確認風扇進風面與排風面,再將風扇以一致方向固定於冷排。風扇支架、線材出口及螺絲孔應與冷排對齊;鎖固時採對角及分段方式逐步鎖緊,不宜單點一次鎖到底。若採上置排風,風扇應將機殼內熱氣排向上方;若採前置進風,應確認冷排與風扇的氣流方向能與機殼前後風流配合。
冷排固定至機殼時,應先將螺絲全部帶入牙孔,再依對角順序均勻鎖固。鎖固後確認冷排沒有晃動、歪斜或與主機板散熱片、記憶體、顯示卡及機殼側板干涉。

4.3 安裝 CPU 扣具與水冷頭

依 CPU 平台選用對應背板、支架及螺柱。安裝前確認水冷頭底部的保護膜已移除;若水冷頭已預塗導熱膏,施工時不得以手指觸碰或污染接觸面。若需重新塗抹導熱膏,應先清潔 CPU 表面與水冷頭接觸面,再依導熱膏製造商建議施作。
將水冷頭平穩放置於 CPU 中央,使扣具孔位對準螺柱,再以對角交叉順序逐步鎖緊。Corsair 官方安裝步驟同樣要求對準螺柱並以交叉方式固定,且以手鎖緊為原則,避免過度施力損傷螺牙或主機板。

4.4 供電與控制線連接

依水冷型號連接下列可能使用的線材:
線材類型
常見連接位置
功能
幫浦/水冷頭 3-pin 或 4-pin
AIO_PUMP、W_PUMP 或 CPU_FAN
提供幫浦供電及轉速回報
冷排風扇 4-pin PWM
CPU_FAN、CPU_OPT 或風扇集線器
控制風扇轉速及回報轉速
SATA/專用電源線
電源供應器對應接頭
提供水冷頭、控制器或風扇集線器電力
USB 2.0 內接線
主機板內接 USB 2.0
支援軟體控制、監控或 LCD 顯示
5V ARGB/RGB 線
主機板相容燈效接頭或控制器
控制燈效;須確認電壓與接頭規格
不同產品的線材配置不完全相同。不可將 5V ARGB 接頭誤插至 12V RGB 接頭;接線前應核對主機板標示與水冷說明書。Corsair 官方安裝指南指出,部分一體式水冷會同時使用 CPU_FAN、USB 2.0 及電源供應器連接,實際配置須依產品而定。

4.5 線材整理工法

線材整理採「先辨識、再分流、後固定」的方式執行。將幫浦線、風扇線、USB 線、燈效線及電源線分開辨識,優先沿機殼背板、穿線孔及理線槽配置,再回到主機板接頭附近完成接線。
線材不得接觸風扇葉片、冷排高溫區、顯示卡背板尖角或機殼活動結構。多餘線材應收納於電源供應器艙、背板理線空間或機殼指定收納區,不應硬塞於側板與主機板之間。固定時優先使用魔鬼氈或機殼原有束線點,避免束帶過緊造成接頭受力或線材外皮變形。
完工後,側透玻璃可視區應保持簡潔,水冷頭 Logo/LCD 顯示方向應依客戶需求調整,且不得讓線材遮蔽風扇、記憶體、顯示卡或主要燈效區域。

五、一體式水冷施工流程圖

六、一體式水冷配置與風流圖解

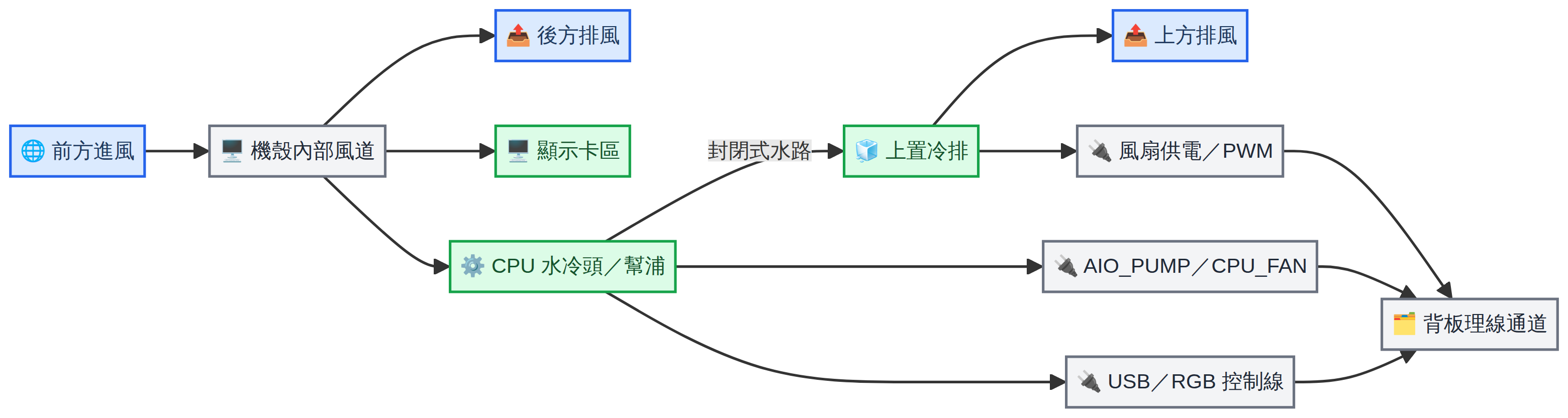

以下為常見的「上置冷排、上方排風、前方進風、後方排風」示意。實際風扇數量與方向需依機殼空間及整機風流配置調整。

圖解重點: 水冷頭/幫浦安裝於 CPU 上方,冷排應盡量位於幫浦上方;電源、PWM、USB 及燈效線材則沿機殼背板分流,避免穿越風扇與主要風道。圖示為通用配置,不代表所有機殼與水冷型號的唯一安裝方式。

七、測試與驗收工法

一體式水冷不進行分體式水冷的灌液或自行排氣作業。安裝完成後,應先進行目視及無電檢查,再開機進行風扇、幫浦、燈效及溫度測試。若產品配有監控軟體,應確認幫浦轉速、風扇轉速及水冷頭顯示資料可以正常讀取。
測試階段
檢查內容
合格條件
外觀檢查
冷排、風扇、水冷頭、螺絲及水管
固定完整,無碰撞、歪斜或異常受力
線材檢查
幫浦、風扇、SATA、USB、RGB/ARGB
接頭正確、插接到底、沒有錯插
風流檢查
風扇旋轉方向及進排風配置
風向一致,無風扇互相對吹或被遮擋
幫浦檢查
幫浦供電與轉速回報
系統可辨識,無異常摩擦或持續異音
開機檢查
POST、BIOS、作業系統啟動
可正常開機,無 CPU_FAN 錯誤警示
溫度檢查
待機及基本負載溫度趨勢
無快速異常升溫,溫度表現符合平台及環境預期
噪音檢查
幫浦與風扇運轉聲
無持續異常聲、碰葉聲或水流異音
成果檢查
整線、側透視覺、清潔及照片
線材整齊,風扇與水管無干涉,外觀完整
如發現幫浦未運轉、風扇不轉、溫度快速上升、異常噪音、主機板警示或任何疑似滲液情況,應立即關機並斷電,完成原因確認後再重新測試。不得以持續運轉方式觀察疑似故障,以免擴大設備損害。

八、完工成果交付

完成施工後,可提供以下成果資料:
交付項目
內容
完工照片
冷排、風扇、水冷頭、主機內部及背板整線照片
配置說明
冷排位置、風扇風向及水冷頭安裝方向
線材整理成果
幫浦、風扇、USB、RGB/ARGB 及電源線配置照片
測試紀錄
開機、風扇、幫浦、燈效、溫度及噪音檢查結果
維護提醒
定期清潔濾網、冷排鰭片及風扇,並留意異常噪音或溫度變化

九、服務頁面短版文案

一體式水冷專業組裝與整線服務提供 CPU 一體式水冷安裝、冷排與風扇配置、水冷頭固定、幫浦及風扇供電、USB/RGB 線材整理與開機測試。施工時依機殼風流與空間條件規劃冷排位置,優先確認冷排高點高於水冷頭/幫浦,並將線材沿背板通道分流固定,避免干涉風扇、散熱器及主要風道。完工後進行幫浦、風扇、燈效、溫度及噪音檢查,並可提供主機內部、冷排安裝、背板整線及完工成果照片,讓設備兼具散熱效能、整潔外觀與後續維護便利性。

十、報價備註範本

本報價包含一體式水冷之基本安裝、冷排與風扇固定、水冷頭安裝、線材連接、基本整線及開機測試。實際費用依水冷尺寸、CPU 平台、機殼空間、線材複雜度、是否需拆裝既有零件及測試需求評估。
本報價不包含分體式水冷灌液、硬管裁切、客製水路、主機板或顯示卡改裝、特殊機殼加工、風扇或控制器追加、作業系統重灌及超頻調校。若施工過程發現零件不相容、扣具缺件、機殼空間不足或既有設備異常,將先行說明並依雙方確認內容辦理。

一、服務說明

本服務針對電腦一體式水冷散熱器進行專業安裝與整線施工。施工內容包含確認 CPU 插槽與水冷相容性、安裝對應扣具、固定冷排與風扇、安裝 CPU 水冷頭、連接幫浦與風扇供電、整理 USB/ARGB/RGB 控制線,並於完成後執行開機、風扇、幫浦、溫度及噪音檢查。
一體式水冷為原廠封閉式循環系統,正常組裝不需由施工人員自行拆封、加水或排氣。實際安裝方式仍應依水冷品牌、型號、CPU 平台、主機板接頭及機殼相容性進行調整;不同產品的扣具、供電與控制線材可能不同,應以原廠說明書為準。

二、主要施工項目

項次
施工項目
工法內容
完工標準
1
相容性確認
核對 CPU 插槽、冷排尺寸、機殼安裝位置、記憶體及顯示卡空間
水冷規格與平台及機殼相容
2
冷排與風扇安裝
依機殼風流及安裝空間固定冷排與風扇
螺絲鎖固完整,風扇方向一致
3
扣具安裝
安裝對應背板、支架、螺柱及固定螺帽
扣具位置正確,無歪斜或滑牙
4
水冷頭固定
對準 CPU 中央,採交叉順序逐步鎖固
接觸平整,壓力均勻,無偏壓
5
電源與控制線
連接 CPU_FAN/AIO_PUMP、SATA/PCIe 電源、USB 及 RGB/ARGB
接頭插妥,線材無拉扯或干涉
6
線材整理
依功能分流,沿機殼背板及理線通道固定
線材整齊,避開風扇與高溫區
7
開機測試
確認幫浦、風扇、燈效、轉速及溫度讀值
系統可正常開機,無異常噪音
8
完工交付
清潔、拍照、記錄水冷型號及測試結果
提供完工照片與必要測試紀錄

三、安裝位置與方向原則

3.1 優先採用上置冷排

在機殼支援且空間足夠的情況下,優先將冷排安裝於機殼上方,風扇設定為排風,使機殼內部熱氣向上排出。安裝完成後,冷排最高點應高於 CPU 水冷頭/幫浦位置,讓循環系統中可能存在的少量空氣留在冷排,不讓空氣集中於幫浦區域。Corsair 的 AIO 安裝說明亦以「幫浦低於冷排」作為優先方向。

3.2 前置冷排安裝

若機殼無法上置冷排,可採前置安裝。前置冷排通常作為進風或排風使用,應依整機風流、顯示卡溫度及機殼風扇配置決定。為降低空氣進入幫浦的風險,前置冷排應盡量使水管接頭位於下方,且冷排最高點高於水冷頭/幫浦;這也是 Corsair 對前置冷排的建議方向。

3.3 不建議的安裝狀態

不應將冷排安裝在使幫浦成為整個循環系統最高點的位置,也不應讓水管受到急彎、拉扯、折壓或長期接觸風扇葉片。冷排與風扇安裝完成後,應確認螺絲長度適用,避免螺絲過長傷及冷排水道或散熱鰭片。

重要提醒: 一體式水冷的冷排方向、風扇方向與水管位置,應以「冷排高點高於幫浦、風流方向正確、管線不受力、零件不互相干涉」為判斷原則;若原廠手冊與通用原則不同,優先依原廠手冊執行。

四、標準組裝工法

4.1 施工前斷電與檢查

關閉電腦並拔除電源線,按下電源鍵釋放殘留電力後再進行施工。拆除舊散熱器時,應先確認 CPU 溫度已降低,避免高溫狀態下拆卸。施工前記錄原有線材連接位置,並檢查新水冷的冷排、風扇、水冷頭、扣具、螺絲、線材及說明書是否齊全。
同時確認 CPU 插槽平台、冷排尺寸、機殼安裝位置、主機板上方空間、記憶體高度、顯示卡位置及冷排厚度是否互相干涉。若需拆卸主機板背板或主機板,應先做好螺絲及零件分類,避免遺失或誤裝。

4.2 安裝冷排與風扇

先確認風扇進風面與排風面,再將風扇以一致方向固定於冷排。風扇支架、線材出口及螺絲孔應與冷排對齊;鎖固時採對角及分段方式逐步鎖緊,不宜單點一次鎖到底。若採上置排風,風扇應將機殼內熱氣排向上方;若採前置進風,應確認冷排與風扇的氣流方向能與機殼前後風流配合。
冷排固定至機殼時,應先將螺絲全部帶入牙孔,再依對角順序均勻鎖固。鎖固後確認冷排沒有晃動、歪斜或與主機板散熱片、記憶體、顯示卡及機殼側板干涉。

4.3 安裝 CPU 扣具與水冷頭

依 CPU 平台選用對應背板、支架及螺柱。安裝前確認水冷頭底部的保護膜已移除;若水冷頭已預塗導熱膏,施工時不得以手指觸碰或污染接觸面。若需重新塗抹導熱膏,應先清潔 CPU 表面與水冷頭接觸面,再依導熱膏製造商建議施作。
將水冷頭平穩放置於 CPU 中央,使扣具孔位對準螺柱,再以對角交叉順序逐步鎖緊。Corsair 官方安裝步驟同樣要求對準螺柱並以交叉方式固定,且以手鎖緊為原則,避免過度施力損傷螺牙或主機板。

4.4 供電與控制線連接

依水冷型號連接下列可能使用的線材:
線材類型
常見連接位置
功能
幫浦/水冷頭 3-pin 或 4-pin
AIO_PUMP、W_PUMP 或 CPU_FAN
提供幫浦供電及轉速回報
冷排風扇 4-pin PWM
CPU_FAN、CPU_OPT 或風扇集線器
控制風扇轉速及回報轉速
SATA/專用電源線
電源供應器對應接頭
提供水冷頭、控制器或風扇集線器電力
USB 2.0 內接線
主機板內接 USB 2.0
支援軟體控制、監控或 LCD 顯示
5V ARGB/RGB 線
主機板相容燈效接頭或控制器
控制燈效;須確認電壓與接頭規格
不同產品的線材配置不完全相同。不可將 5V ARGB 接頭誤插至 12V RGB 接頭;接線前應核對主機板標示與水冷說明書。Corsair 官方安裝指南指出,部分一體式水冷會同時使用 CPU_FAN、USB 2.0 及電源供應器連接,實際配置須依產品而定。

4.5 線材整理工法

線材整理採「先辨識、再分流、後固定」的方式執行。將幫浦線、風扇線、USB 線、燈效線及電源線分開辨識,優先沿機殼背板、穿線孔及理線槽配置,再回到主機板接頭附近完成接線。
線材不得接觸風扇葉片、冷排高溫區、顯示卡背板尖角或機殼活動結構。多餘線材應收納於電源供應器艙、背板理線空間或機殼指定收納區,不應硬塞於側板與主機板之間。固定時優先使用魔鬼氈或機殼原有束線點,避免束帶過緊造成接頭受力或線材外皮變形。
完工後,側透玻璃可視區應保持簡潔,水冷頭 Logo/LCD 顯示方向應依客戶需求調整,且不得讓線材遮蔽風扇、記憶體、顯示卡或主要燈效區域。

五、一體式水冷施工流程圖

六、一體式水冷配置與風流圖解

以下為常見的「上置冷排、上方排風、前方進風、後方排風」示意。實際風扇數量與方向需依機殼空間及整機風流配置調整。

圖解重點: 水冷頭/幫浦安裝於 CPU 上方,冷排應盡量位於幫浦上方;電源、PWM、USB 及燈效線材則沿機殼背板分流,避免穿越風扇與主要風道。圖示為通用配置,不代表所有機殼與水冷型號的唯一安裝方式。

七、測試與驗收工法

一體式水冷不進行分體式水冷的灌液或自行排氣作業。安裝完成後,應先進行目視及無電檢查,再開機進行風扇、幫浦、燈效及溫度測試。若產品配有監控軟體,應確認幫浦轉速、風扇轉速及水冷頭顯示資料可以正常讀取。
測試階段
檢查內容
合格條件
外觀檢查
冷排、風扇、水冷頭、螺絲及水管
固定完整,無碰撞、歪斜或異常受力
線材檢查
幫浦、風扇、SATA、USB、RGB/ARGB
接頭正確、插接到底、沒有錯插
風流檢查
風扇旋轉方向及進排風配置
風向一致,無風扇互相對吹或被遮擋
幫浦檢查
幫浦供電與轉速回報
系統可辨識,無異常摩擦或持續異音
開機檢查
POST、BIOS、作業系統啟動
可正常開機,無 CPU_FAN 錯誤警示
溫度檢查
待機及基本負載溫度趨勢
無快速異常升溫,溫度表現符合平台及環境預期
噪音檢查
幫浦與風扇運轉聲
無持續異常聲、碰葉聲或水流異音
成果檢查
整線、側透視覺、清潔及照片
線材整齊,風扇與水管無干涉,外觀完整
如發現幫浦未運轉、風扇不轉、溫度快速上升、異常噪音、主機板警示或任何疑似滲液情況,應立即關機並斷電,完成原因確認後再重新測試。不得以持續運轉方式觀察疑似故障,以免擴大設備損害。

八、完工成果交付

完成施工後,可提供以下成果資料:
交付項目
內容
完工照片
冷排、風扇、水冷頭、主機內部及背板整線照片
配置說明
冷排位置、風扇風向及水冷頭安裝方向
線材整理成果
幫浦、風扇、USB、RGB/ARGB 及電源線配置照片
測試紀錄
開機、風扇、幫浦、燈效、溫度及噪音檢查結果
維護提醒
定期清潔濾網、冷排鰭片及風扇,並留意異常噪音或溫度變化

九、服務頁面短版文案

一體式水冷專業組裝與整線服務提供 CPU 一體式水冷安裝、冷排與風扇配置、水冷頭固定、幫浦及風扇供電、USB/RGB 線材整理與開機測試。施工時依機殼風流與空間條件規劃冷排位置,優先確認冷排高點高於水冷頭/幫浦,並將線材沿背板通道分流固定,避免干涉風扇、散熱器及主要風道。完工後進行幫浦、風扇、燈效、溫度及噪音檢查,並可提供主機內部、冷排安裝、背板整線及完工成果照片,讓設備兼具散熱效能、整潔外觀與後續維護便利性。

十、報價備註範本

本報價包含一體式水冷之基本安裝、冷排與風扇固定、水冷頭安裝、線材連接、基本整線及開機測試。實際費用依水冷尺寸、CPU 平台、機殼空間、線材複雜度、是否需拆裝既有零件及測試需求評估。
本報價不包含分體式水冷灌液、硬管裁切、客製水路、主機板或顯示卡改裝、特殊機殼加工、風扇或控制器追加、作業系統重灌及超頻調校。若施工過程發現零件不相容、扣具缺件、機殼空間不足或既有設備異常,將先行說明並依雙方確認內容辦理。
